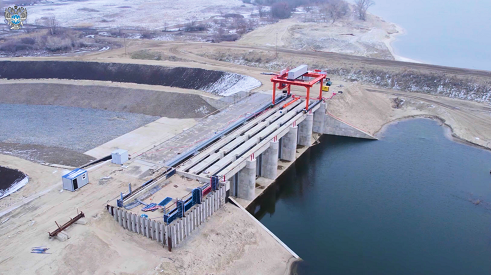

На водосбросной плотине строящегося Багаевского гидроузла (БГУ, Ростовская область) завершен монтаж затворов — установлены все 12 единиц. Также завершено строительство двух ремонтных и двух аварийно-ремонтных затворов. Об этом сообщает пресс-служба ФКУ «Ространсмодернизация».
Общая строительная готовность первого пускового комплекса БГУ составляет 90%. Завершено бетонирование основных конструкций водосбросной плотины и судоходного шлюза. Общий объем уложенного бетона с начала строительства составил почти 275 тыс. куб. м, что составляет 98% от проектного объема первого пускового комплекса.
Земляные работы по тракту рыбоходно-нерестового канала выполнены на 97%, выполнение оставшихся 3% планируется параллельно с разбором строительных перемычек.
На данный момент продолжается изготовление и поставка на объект крупных элементов гидромеханического оборудования — электроцилиндров к затворам плотины и створок ворот к шлюзу. Ведется строительство объектов подсобного и обслуживающего назначения: административно-бытового здания, ремонтно-механических мастерских, гаража, здания охраны, складов, защитного сооружения гражданской обороны, водосбросных очистных сооружений и канализационных очистных сооружений.
В течении первого квартала 2025 года будут продолжены работы по монтажу гидротехнического оборудования первого пускового комплекса. Монтаж крупногабаритных и тяжеловесных элементов конструкций с предварительной сборкой осуществляется непосредственно после поступления их на строительную площадку с завода. На строительной площадке задействовано 1568 человек и 170 единиц техники.
Фото с сайта Ространсмодернизации
Фото с сайта Ространсмодернизации
На водосбросной плотине строящегося Багаевского гидроузла (БГУ, Ростовская область) завершен монтаж затворов — установлены все 12 единиц. Также завершено строительство двух ремонтных и двух аварийно-ремонтных затворов. Об этом сообщает пресс-служба ФКУ «Ространсмодернизация».
Общая строительная готовность первого пускового комплекса БГУ составляет 90%. Завершено бетонирование основных конструкций водосбросной плотины и судоходного шлюза. Общий объем уложенного бетона с начала строительства составил почти 275 тыс. куб. м, что составляет 98% от проектного объема первого пускового комплекса.
Земляные работы по тракту рыбоходно-нерестового канала выполнены на 97%, выполнение оставшихся 3% планируется параллельно с разбором строительных перемычек.
На данный момент продолжается изготовление и поставка на объект крупных элементов гидромеханического оборудования — электроцилиндров к затворам плотины и створок ворот к шлюзу. Ведется строительство объектов подсобного и обслуживающего назначения: административно-бытового здания, ремонтно-механических мастерских, гаража, здания охраны, складов, защитного сооружения гражданской обороны, водосбросных очистных сооружений и канализационных очистных сооружений.
В течение первого квартала 2025 года будут продолжены работы по монтажу гидротехнического оборудования первого пускового комплекса. Монтаж крупногабаритных и тяжеловесных элементов конструкций с предварительной сборкой осуществляется непосредственно после поступления их на строительную площадку с завода. На строительной площадке задействованы 1568 человек и 170 единиц техники.
На водосбросной плотине строящегося Багаевского гидроузла (БГУ, Ростовская область) завершен монтаж затворов — установлены все 12 единиц. Также завершено строительство двух ремонтных и двух аварийно-ремонтных затворов. Об этом сообщает пресс-служба ФКУ «Ространсмодернизация».
Общая строительная готовность первого пускового комплекса БГУ составляет 90%. Завершено бетонирование основных конструкций водосбросной плотины и судоходного шлюза. Общий объем уложенного бетона с начала строительства составил почти 275 тыс. куб. м, что составляет 98% от проектного объема первого пускового комплекса.
Земляные работы по тракту рыбоходно-нерестового канала выполнены на 97%, выполнение оставшихся 3% планируется параллельно с разбором строительных перемычек.
На данный момент продолжается изготовление и поставка на объект крупных элементов гидромеханического оборудования — электроцилиндров к затворам плотины и створок ворот к шлюзу. Ведется строительство объектов подсобного и обслуживающего назначения: административно-бытового здания, ремонтно-механических мастерских, гаража, здания охраны, складов, защитного сооружения гражданской обороны, водосбросных очистных сооружений и канализационных очистных сооружений.
В течение первого квартала 2025 года будут продолжены работы по монтажу гидротехнического оборудования первого пускового комплекса. Монтаж крупногабаритных и тяжеловесных элементов конструкций с предварительной сборкой осуществляется непосредственно после поступления их на строительную площадку с завода. На строительной площадке задействованы 1568 человек и 170 единиц техники.
