• Главная
  • Лента новостей
  • Строительная готовность первого пускового комплекса Багаевского гидроузла превышает 95%

№2 | июнь 2025

Новый номер

№1 | март 2025

Новый номер

№4 | декабрь  2024

Новый номер

№3 | сентябрь 2024

Новый номер

№2 | июнь 2024

Новый номер

№1 | март 2024

Новый номер

№4 | декабрь 2023

Новый номер

№3 | сентябрь 2023

Новый номер

№2 | июнь 2023

Новый номер

№1 | март 2023

Новый номер

№4 | декабрь 2022

Новый номер

№3 | сентябрь 2022

Новый номер

№2 | май 2022

Новый номер

№1 | март 2022

Новый номер

№4 | ноябрь 2021

Новый номер

№3 | август  2021

Новый номер

№2 | май 2021

Новый номер

№1 | февраль 2021

Новый номер

№4 | ноябрь 2020

Новый номер

№3 |  2020

Новый номер

№2 |  2020

Новый номер

№1 |  2020

Новый номер

№4 |  2019

Новый номер

№3 |  2019

Новый номер

№2 |  2019

Новый номер

№1 |  2019

Новый номер

№4 |  2018

Новый номер

№3 |  2018

Новый номер

№2 |  2018

Новый номер

№1 |  2018

Новый номер

5 июня 2025  14:26

Лента новостей

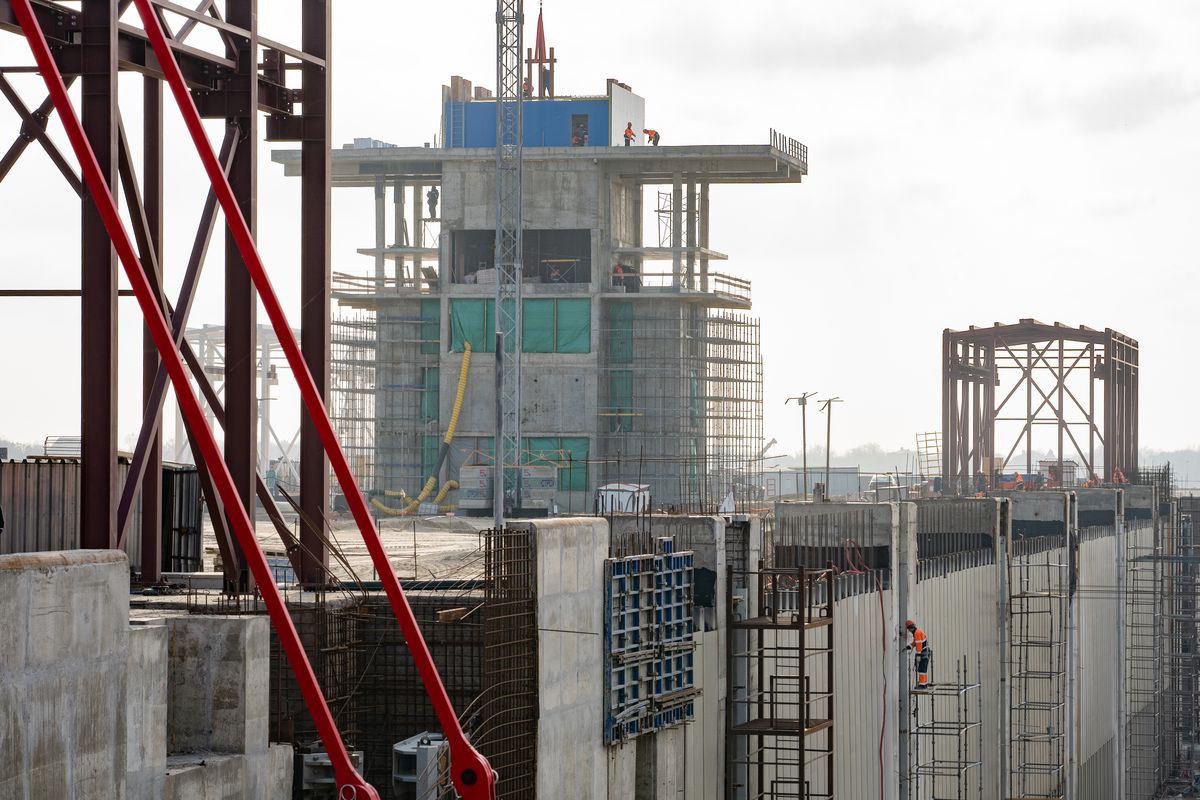

Строительная готовность первого пускового комплекса Багаевского гидроузла превышает 95%

Строительная готовность первого пускового комплекса Багаевского гидроузла, в который входят судоходный шлюз, водосбросная плотина и рыбоходно-нерестовый канал, превышает 95%, сообщает пресс-служба ФКУ «Ространсмодернизация».
«Завершено строительство 32 домов в поселке эксплуатационников на левом берегу Дона. В мае 2025 года общий объем уложенного бетона с начала строительства составил 280,5 куб. м. На данный момент на объекте первого пускового комплекса Багаевского гидроузла готовятся к сдаче в эксплуатацию. Завершаются работы по монтажу гидротехнического оборудования», — говорится в сообщении.
Кроме того, на водосбросной плотине ведутся пуско-наладочные работы по автоматизации систем управления технологическими процессами — приведению затворов в рабочее состояние с помощью установленных гидроцилиндров.
На судоходном шлюзе продолжается монтаж закладных деталей гидромеханического оборудования, а также ведется монтаж аварийно-ремонтных и рабочих ворот. Земляные работы по тракту рыбоходно-нерестового канала выполнены на 99%. В данный момент на строительной площадке работает более 1300 человек, задействовано 87 единиц техники.

Строительная готовность первого пускового комплекса Багаевского гидроузла, в который входят судоходный шлюз, водосбросная плотина и рыбоходно-нерестовый канал, превышает 95%, сообщает пресс-служба ФКУ «Ространсмодернизация».

«Завершено строительство 32 домов в поселке эксплуатационников на левом берегу Дона. В мае 2025 года общий объем уложенного бетона с начала строительства составил 280,5 куб. м. На данный момент на объекте первого пускового комплекса Багаевского гидроузла готовятся к сдаче в эксплуатацию. Завершаются работы по монтажу гидротехнического оборудования», — говорится в сообщении.

Кроме того, на водосбросной плотине ведутся пуско-наладочные работы по автоматизации систем управления технологическими процессами — приведению затворов в рабочее состояние с помощью установленных гидроцилиндров.

На судоходном шлюзе продолжается монтаж закладных деталей гидромеханического оборудования, а также ведется монтаж аварийно-ремонтных и рабочих ворот. Земляные работы по тракту рыбоходно-нерестового канала выполнены на 99%. В данный момент на строительной площадке работает более 1300 человек, задействовано 87 единиц техники.
