14 июля 2025 12:40

Фото с сайта Правительства
Приморского края
Новые объекты по проекту «Расширение Партизанской ГРЭС» ПАО «РусГидро» проинспектировала министр энергетики и газоснабжения Приморского края Елена Шиш во время рабочей поездки. Готовность объекта составляет 65%.
По словам энергетиков, проект расширения станции включает в себя строительство двух энергоблоков общей мощностью 280 МВт. Они обеспечат электроэнергией тяговые подстанции РЖД, что позволит увеличить пропускную способность Транссибирской магистрали.
«Помимо необходимых дополнительных мощностей, обновленная Партизанская ГРЭС обеспечит и новыми рабочими местами. Уже постепенно набирается персонал. Работы идут с опережением графика», – прокомментировала Елена Шиш.
На первом этапе расширения станции построены и введены в эксплуатацию хозяйство дизельного топлива, материальный склад, центральная ремонтная мастерская, гараж и мастерская по ремонту бульдозеров, мастерская по обслуживанию локомотивов с новыми железнодорожными путями, магнезитная установка и пробоотборный комплекс угля.
«Новые объекты технологически связаны с действующей частью Партизанской ГРЭС и повышают её производительность. К примеру, на новом пробоотборном комплексе ведется полностью автоматизированная система входного контроля угля: его отбор, усреднение, разделка и отправка на анализ. В центральной ремонтной мастерской установлен новый станочный парк и другое современное оборудование, позволяющие изготавливать спецкрепёж разного сортамента, необходимые при проведении ремонтов и на станции, и на стройплощадке детали: втулки, распорки, элементы каркаса котлов любой сложности, оснастка», – рассказал директор Партизанской ГРЭС Борис Краснопеев.

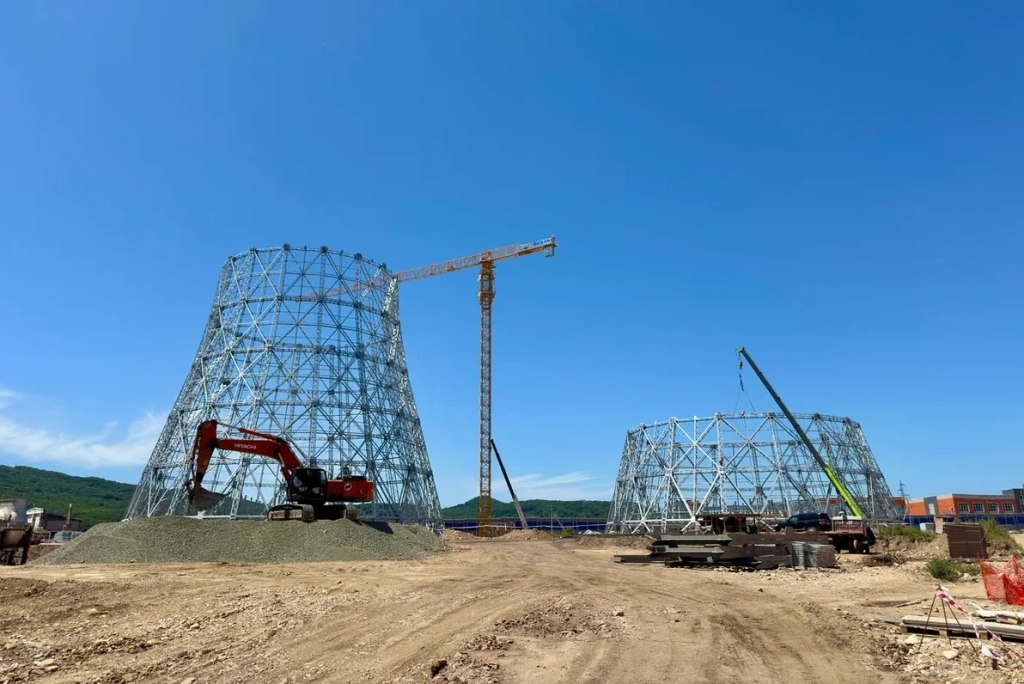

В настоящее время ведётся второй этап строительно-монтажных работ, который выполнен уже на 65%. Энергетики завершили возведение водозабора и в ближайшее время приступят к пуско-наладочным работам. Строятся две градирни и главный корпус, где в ближайшее время энергетики приступят к закрытию теплового контура. Это позволит проводить работы по внутренней отделке и монтажу в зимний период.
На площадку планомерно поступает генерирующее оборудование. Уже прибыли первый котлоагрегат и первая паровая турбина. Ожидается завершение поставки второго котла и водоподготовительной установки. Котельное оборудование изготовлено заводом в Подольске, а поставка турбин осуществляется заводом из Екатеринбурга.
Елена Шиш напомнила, что расширение мощностей станции является одним из шести проектов, реализуемых Группой РусГидро по государственной программе развития тепловой электроэнергетики Дальнего Востока для замещения изношенных мощностей и обеспечения энергоснабжения новых потребителей, таких как Восточный полигон РЖД. Общая электрическая мощность этих энергообъектов составит 2,1 ГВт, тепловая мощность – более 2,5 тысяч Гкал/ч.
